TD型帶式提升機各部的安裝具體操作方法如下:
提升機是分成多個部件出廠的,因此按照現場具體情況參照下面安裝順序把各部件預先運到適當?shù)奈恢?,根?jù)安裝總圖,參照下列順序進行安裝:
1.根據圖紙,核對基礎上的地腳螺栓。
2.將下部區段固定在基礎上并校平基準面(上法蘭面)。
3.在下部區段上安放中部標準機殼。機殼法蘭之間放置石棉繩密封。
4.在標準機殼上部安裝檢修門機殼。(詳細機殼安裝順序以用戶需求及安裝總圖為準)。
5.安裝上部區段。上部區段安裝后,要校準主軸中心線,使之水平并與下部軸的中心線平行、對中。一般情況下驅動裝置會在發貨前與上部區段安裝一體,為避免運輸過程中與其它物件發生碰撞造成損壞及移動,設備到安裝現場后需再次檢查驅動裝置安裝是否到位,點動電機,檢查運轉方向,并確認無誤。
6.機殼安裝、校正完畢后,有必要因地制宜利用周圍建筑物對檢修平臺進行加固,以減小振動,使設備運行更加平穩。
7.安裝提升帶和料斗等牽引部件,先將料斗裝到膠帶上,從中部機殼(檢修)處將牽引件引入機殼內,從進料側吊起,用輸送帶接頭將膠帶連接,直至組裝完畢。
7.1.提升帶與料斗安裝與固定如下圖所示:
料斗安裝具體操作方法如下:
(a) 先在下邊將料斗、提升帶和彈簧墊圈、螺母等裝在一起,并且擰緊螺母。
(b) 提升帶由裝配節向傳動滾筒吊裝,經滾筒后放下來,在尾部將接頭接好。
(c) 打開頭部上殼,再用加力桿緊一次,在不損壞螺母的情況下應盡量加大擰緊力矩。

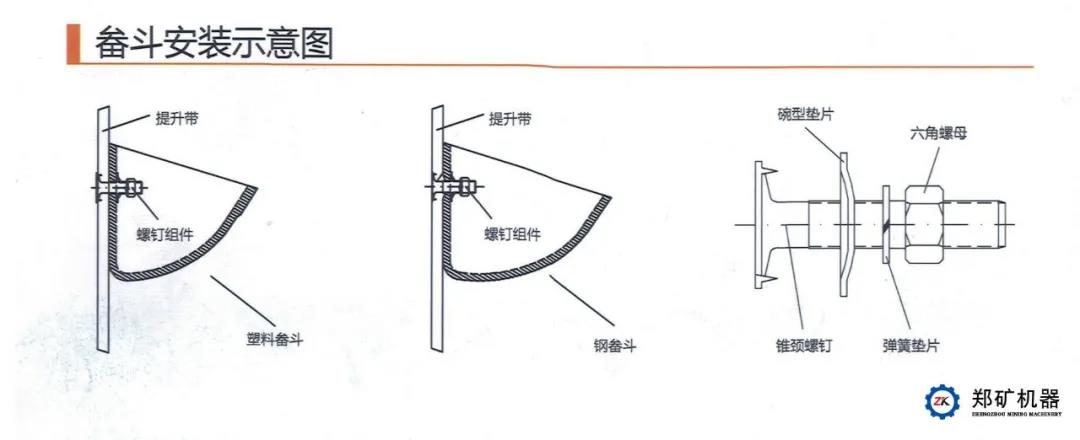

圖7-1 提升帶與料斗安裝示意圖
(d) 膠帶式提升機應先在頭部連接好后再裝料斗,但不要連續裝,因為那樣盤車將會越來越費力??梢蚤g隔裝斗,盡量使上升段和下降段料斗數接近相等。料斗螺母必須擰緊.。

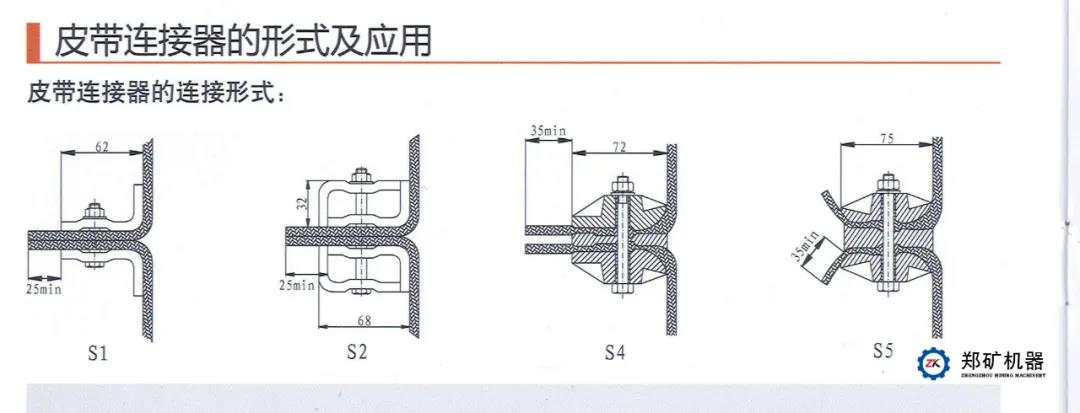

7.2.膠帶接頭方式如下圖所示:

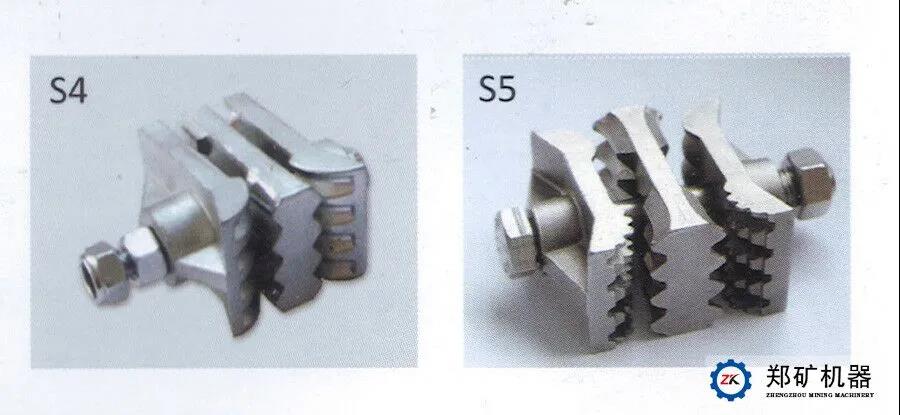

常用提升帶鏈接器型號及皮提升帶接頭要求如下:
8.料斗與提升帶安裝完后,盤車運行一周,檢查無碰撞時才可試運轉。
9.安裝應符合的基本要求
9.1提升機的基礎必須足夠穩固,下部區段的支承面應處于水平位置。各部件相對位置應正確。
9.2各節中部機殼的法蘭面必須整齊,不應有明顯的錯位。中部機殼的連接間允許墊入密封墊,以保證機殼間的密封和法蘭面的水平度。
9.3所有機殼的中心線應在同一鉛垂面上。在機殼組裝完畢后,應用鉛垂線(H<40M)或經緯儀測量,其累積偏差不超過(表9.3-1)規定的數值。
測量部位 | 允許偏差值mm |
H≤40m | |
主軸平行面與鉛垂面偏差 | 8 |
主軸垂直面與鉛垂面偏差 | 5 |
表9.3-1
9.4提升機傳動滾筒主軸對水平面的平行度為1/1000。
9.5驅動裝置安裝后,驅動裝置上電機與減速機的中心線的同軸度應小于1mm。
9.6輸送帶接頭連接前,應將下部滾筒移至張緊行程的上端位置,安裝完畢后,通過張緊裝置使膠帶獲得正常工作時的張緊力。擰緊固定螺栓。改向滾筒軸對水平面的平行度為1/1000。
9.7輸送帶接頭必須與輸送帶垂直,輸送帶邊緣處接頭邊與輸送帶垂直線誤差不得大于帶寬的0.2%,輸送帶接頭兩端的錯位<2mm。
9.8牽引件安裝和調整好后,改向滾筒剩余的行程應大于全行程的50%
以上就是關于TD型帶式提升機的安裝,想要了解更多設備信息歡迎咨詢鄭礦機器客服人員。鄭礦機器是一家專業礦山機械設備生產廠家,有豐富的技術積累和項目經驗,誠邀各位到我廠實地參觀考察!
